2026.01.29 17:09 臺北時間

直擊超百米「護國神柱」 CIP渢妙離岸風場拚2027年如期完工

mm-logo
時事

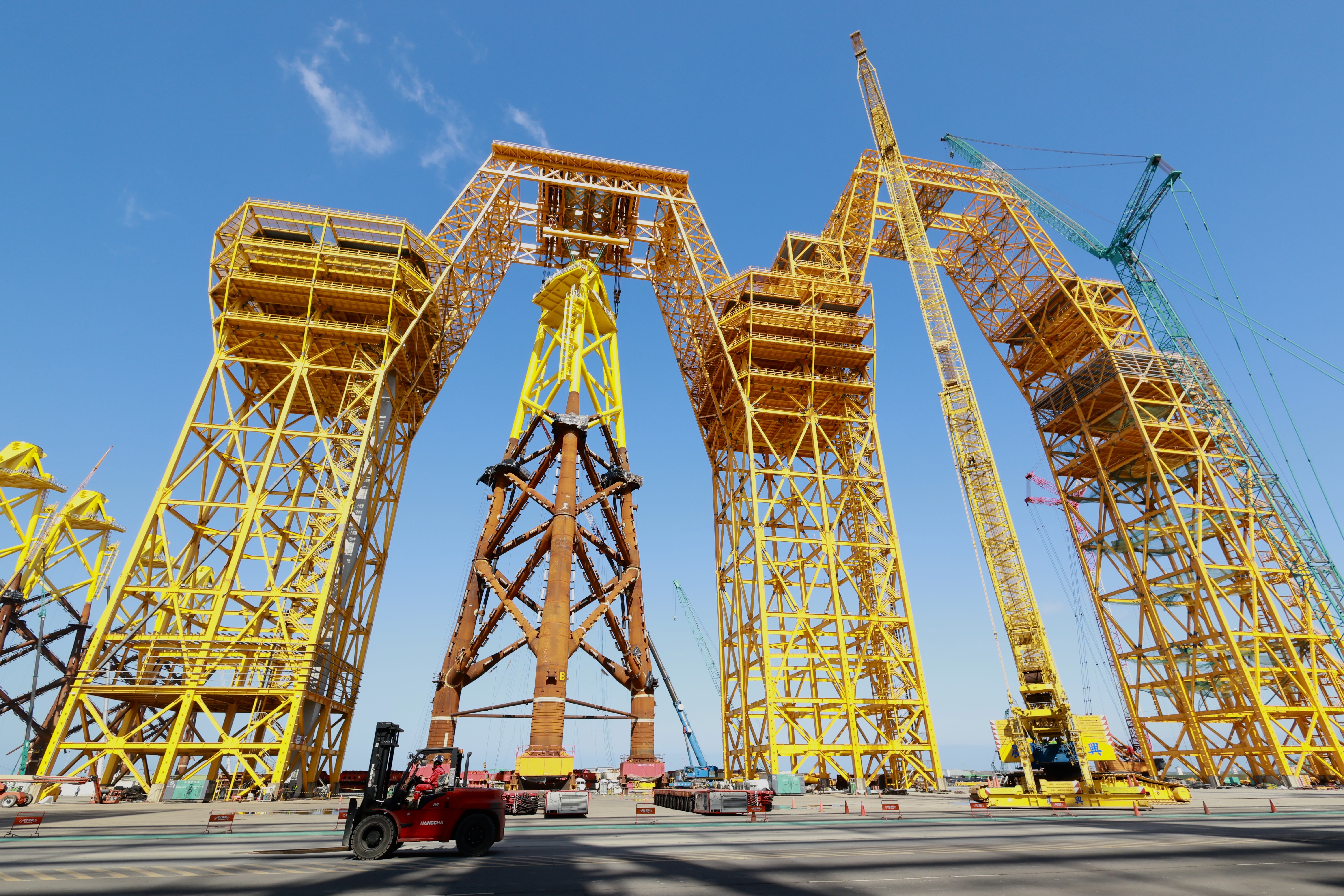

渢妙一期風場首批水下基礎組裝完工。
渢妙一期風場首批水下基礎組裝完工。
「台積電是護國神山,我們這些風機就是『護國神柱』。發綠電給神山用,下面又是海底牧場,船要開進來搶灘都困難,一舉數得!」站在台北港碼頭邊,世紀鋼鐵董事長賴文祥指著身後超過118公尺高的「世紀擎天塔」,製造出的水下基礎結構,這將用於哥本哈根基礎建設基金CIP在台中外海的渢妙風場,可望在2027年完工併網。
這個渢妙離岸風場是先前經濟部推出的第三階段區塊開發第一期(3-1)專案中,目前唯一完成融資且進入實質施工的案場,以本土廠商為主力。渢妙風場執行長Mark Wainwright表示,離岸風電是全球去碳化的能源選項,且是高度複雜的產業,但台灣的夥伴們能克服先前險峻陡峭的學習成長曲線,做出這批水下基礎,且進度提前,預計能在2027年如期完工。
CIP亞太區域總裁許乃文表示,CIP自2017年成立台灣辦公室以來,積極配合政府落實每一階段的離岸風電目標,且每座風場都準時完工,接下來會持續推進600MW的渢妙二期開發案,有信心於2030年為台灣挹注大量的穩定綠電。
20260129fin005 (3)_2026-01-29.jpg
CIP亞太區域總裁許乃文。
離岸風電開發動輒就是7年,且目前眾多業者面臨缺工缺料、融資不易等問題,讓大量已得標簽下的風場進度落後,經濟部也降低接下來3-3風場的門檻,不再堅持國產化的產業鏈。
「這是在牽拖!」,賴文祥表示,CIP過去的風場都能如期併網,且風場建設是從近海開始向外延伸,從淺到深,是越來越難做,過去一座組件大約800噸,現在已來到2400噸,但如果我們連重量3倍的都能做出來,為什麼之前的業者不能做。
20260129fin005
世紀鋼鐵董事長賴文祥。
賴文祥表示,有的開發商拿到案子就丟在那邊,想轉手賣掉,或本身沒經驗、財務不行,導致一直延宕,但同樣的起跑點,CIP願意深耕本土,跟台灣業者合作,打造出這個產業鏈,現在已不輸國際競爭對手,也是因為政府鼓勵本土化的政策,大家因此去設廠、投資,像是華新麗華為了離岸風電的海纜,投資了180億元,工廠去年11月才蓋好、機器剛要裝,結果現在政府要把國產化門檻放掉,真的很無辜。
許乃文表示,3-3選商機制中的ESG評分,目前還相當模糊,希望可以更清晰化,並給出足夠的備標期,6個月是不夠的、至少要9個月,才能拿到真正有價值的計畫書,不然就像作文比賽,且若兩家不同業者,一個是聘請當地居民作漁民警戒船、另一家是要做鯨豚觀察員,哪個分數高、怎麼去評估,誰說了算,都是問題。
業者也希望能在開發實績及財務能力上有效去篩選廠商。許乃文表示,過去大家都及格、但結果就是很多案子領完標後做不出來,這對產業是傷害,政府要有「被討厭的勇氣」,篩選出真正有能力的業者。
更新時間|2026.01.29 17:09 臺北時間
延伸閱讀

支持鏡週刊

小心意大意義
小額贊助鏡週刊!

每期 $35 元動態話題報導
無限閱讀解鎖新鮮事

更多內容,歡迎 鏡週刊紙本雜誌鏡週刊數位訂閱了解內容授權資訊

獨家深度分析報導

線上閱讀

更多內容,歡迎 鏡週刊紙本雜誌鏡週刊數位訂閱了解內容授權資訊

獨家深度分析報導

線上閱讀
