2026.09.13 11:33 臺北時間

平鎮臨時站交通部履勘 揪13項缺失

mm-logo
時事
平鎮臨時站交通部履勘 揪13項缺失

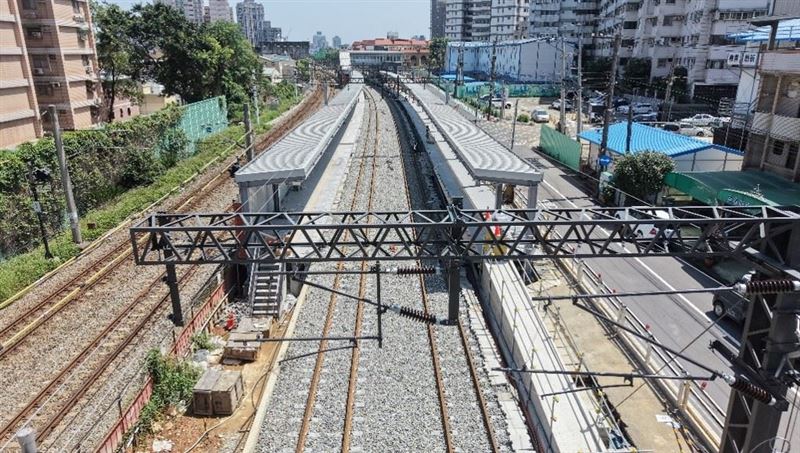

為分擔桃園鐵路地下化施工期間中壢車站的運輸需求,台鐵在中壢站與埔心站之間增設平鎮臨時站,預計今年10月啟用。(圖/桃園市政府提供)
為分擔桃園鐵路地下化施工期間中壢車站的運輸需求,台鐵在中壢站與埔心站之間增設平鎮臨時站,預計今年10月啟用。(圖/桃園市政府提供)



為分擔桃園鐵路地下化施工期間中壢車站的運輸需求,台鐵在中壢站與埔心站之間增設平鎮臨時站,預計今年10月啟用,讓平鎮居民提早享有搭火車的便利。不過,交通部昨(12)日完成履勘,共提出13項改善事項,其中3項須在營運前完成,包含站外轉乘設施、月台及機電設備缺失,待改善並報交通部核准後,才能正式通車。

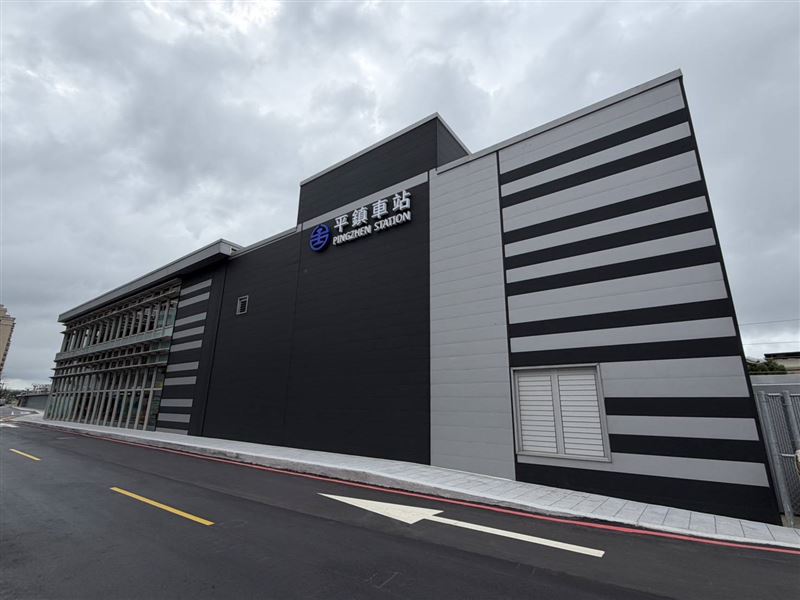

平鎮臨時站已進入最後階段。(圖/交通部提供)
平鎮臨時站已進入最後階段。(圖/交通部提供)

平鎮臨時站是配合桃園鐵路地下化工程設置的車站,希望在地下化完成前,先提供地方鐵路運輸服務,同時分流中壢車站旅客、舒緩周邊交通。桃園市政府先前表示,車站以今年10月啟用為目標。

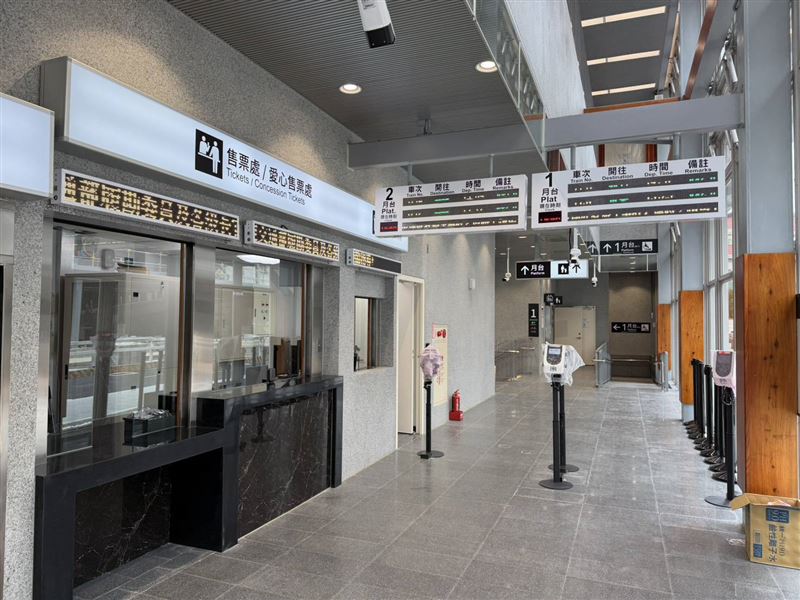

平鎮臨時站,交通部履勘列出3項「營運前須改善事項」、4項「一般注意改善事項」及6項「後續建議改善事項」,合計13項。(圖/交通部提供)
平鎮臨時站,交通部履勘列出3項「營運前須改善事項」、4項「一般注意改善事項」及6項「後續建議改善事項」,合計13項。(圖/交通部提供)

交通部此次履勘包括文件檢視、實地勘查及模擬演練,最終列出3項「營運前須改善事項」、4項「一般注意改善事項」及6項「後續建議改善事項」,合計13項。

營運前須改善部分,站內時刻表及運送契約尚未張貼,聯外道路導引標誌未完成,周邊人行設施、臨停接送區及桃小巴停靠區也尚未全部完工。

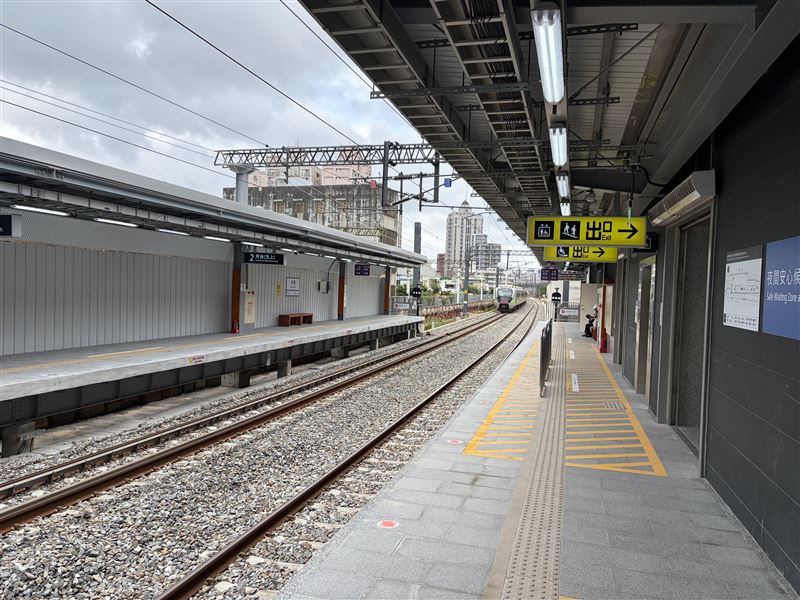

平鎮臨時站,交通部履勘發現月台方面,第二月台編號39至40的到站警示燈未亮。(圖/交通部提供)
平鎮臨時站,交通部履勘發現月台方面,第二月台編號39至40的到站警示燈未亮。(圖/交通部提供)

月台方面,第二月台編號39至40的到站警示燈未亮,月台緊急出口標誌及第一月台座椅有未鎖固情形。機電設施則包括機房雜物未清、電訊機房風門銳角未加防護、管路開孔未填塞,以及緊急發電機房動線上的跨越管路缺乏明顯標示或防護。

交通部此次履勘包括文件檢視、實地勘查及模擬演練。(圖/交通部提供)
交通部此次履勘包括文件檢視、實地勘查及模擬演練。(圖/交通部提供)

交通部表示,將函請鐵道局、台鐵及桃園市政府確認完成上述改善,並將改善情形報部核准,才能通車營運。

至於一般注意改善事項,包括立體機車停車場尚未完成、站外未規劃自行車停車格,以及部分機電設備標示與防護待補強。台鐵也須協調鐵路警察局及桃園市政府警察局,協助營運初期的人員管制與疏導。

後續建議改善事項則包括清潔員休息空間、月台圍籬與擋雨板通風、部分配電盤防水等級,以及較窄樓梯增設上下行箭頭等,供相關單位辦理後續工程時參考。

此次也模擬第二月台電梯故障、輪椅旅客需要協助,樓梯推擠造成旅客受傷及落軌,以及行動電源冒煙等情境,檢視緊急應變措施。交通部表示,演練已順利完成。
