2025.06.17 17:56 臺北時間

將軍海淡廠政策大轉彎工業用改人喝 方一峰怒批看不起總統本命區鄉親

mm-logo

賴清德總統本命區台南的鄉親,為何要喝海淡廠的水?台南市議員方一峰今(17)日總質詢聚焦將軍海淡廠,指出專家資料顯示排放的滷水濃度高達8度,濃度2度養殖漁業就很難生存,這是要扼殺討海人的生計嗎?將軍海淡廠原來是規劃作為工業用水,現在為何政策大轉彎,要作為大北門地區鄉親的民生用水,鄉親們氣得在6月14日成立自救會,抗議民進黨中央看不起台南鄉親。

方一峰表示,台灣目前共有24座海水淡化廠,大多集中在離島、沒有水庫的地區,本島有3座,都為工業用水,為此他曾去澎湖經建考察,發現澎湖人寧願買礦泉水喝,也不喝海淡廠的水,台南有11座水庫,有最大的曾文水庫,南化水庫的水也供高雄用,內政部為何還要在將軍興建海淡廠?環評專家調查都發現件將軍海淡廠預計興建點懸浮固體濃度偏高,海淡廠排放滷水濃度高達8度,濃度2度養殖漁業就很難生存,8度?這叫養殖漁民怎麼活下去!

方一峰怒批,當初光說要興建將軍海淡廠作為工業用水,鄉親就非常反對,現在政策大轉彎,這座海淡廠的用途從提供工業用水轉為提供民生用水,相關政府單位完全不跟大北門鄉親開說明會,在他一再建議下,終於在今年5月開了一個徒具形式的說明會,會中完全沒提海淡廠的水要作為民生用水,但民進黨中央已經在將軍海淡廠預定地開始整地,也計畫在佳里區興建儲存用水的受水池,目前正在進行從將軍海淡廠到佳里受水池的拉管作業,大北門鄉親看到民進黨中央一意孤行,完全不顧賴清德總統本命區鄉親的死活,因而組成了自救會,請民進黨中央不要欺人太甚。

台南市長黃偉哲對此表示,政府所說的話必須守信,將要求開發單位簽署承諾書,產水用途以工業用水為主,而非用在民生用水。此外,如有漁民受影響,將要求水利署輔導轉業,市府會協助兩邊居中協調。第三,對於居民擔心排放鹵水鹽分過高,可能影響漁業相關權益,屆時將要求水利署於近海使用儀器監測鹽分,如因鹵水濃度過高造成影響,將要求開發單位負完全責任。

水利局長邱忠川表示,有關漁業權和水質的問題,市府將與在地里民站在同陣線,要求中央單位捍衛漁業權,保障漁民不受影響,另外在水質部分,也會要求中央單位確保水質標準,以確保當地民眾健康。

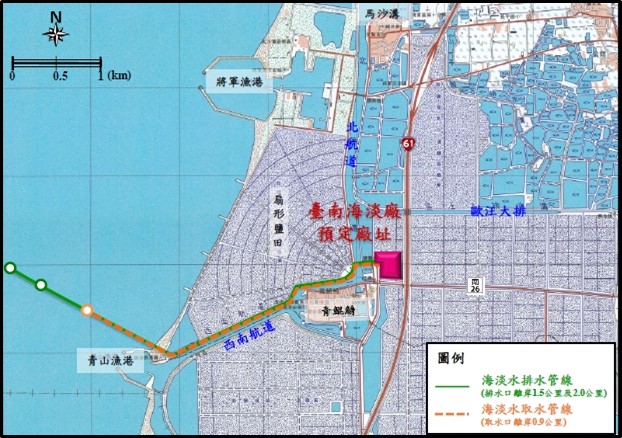

水利局說明,台南海淡廠產水規模為每日最大20萬立方公尺,預定廠址為台南市將軍區公有地,現況為廢棄鹽田,111年7月13日環評通過規劃分兩期施作,台南海淡第一期行政院112年4月27日核定,由南水分署辦理,南水分署於去(113)年6月27日開工,目前設計作業中,第一期施工期限為開工日起1,750日,截至114年5月底預定工作進度為2.88%,實際工作進度2.91%,目標117年底年產水。

此外,台南海淡廠係行政院核定計畫,由經濟部水利署推動,其中將軍區海淡廠部分由水利署南區水資源分署辦理,另外佳里區受水池工程由自來水公司南區工程處辦理,原規劃地點位於佳里區佳西路公有土地。

水利局表示,由於外界關心海淡廠佳里受水池位置,經水利署去年6月召開會議,綜合考量用地取得、經費效益、工程技術及地方民意等因素評估,調整點位置為佳里區台19以東,台糖所有之非都特農區土地,並已完成用地取得作業。南水分署與自來水公司已於今年5月18日邀請相關行政機關、地方民意代表與里民至佳里區召開海水淡化廠之受水池工程地方說明會,與會人士多數關心施工期間可能造成之交通、噪音及環境影響、產水水質及相關回饋事項等,針對受水池地點並無反對意見,自來水公司刻正辦理受水池统包工程之設計作業,由統包工程團隊將施工期間可能造成之交通、噪音及環境影響等因素納入設計方案考量並妥為因應,預計今年12月開始施工,並於117年 12 月完工。另南水分署與自來水公司將於施工前再前往當地舉辦相關說明會,除廣納各界意見與了解當地需求,並促進地方民眾對工程內容理解。


台南海淡廠產水規模為每日最大20萬立方公尺,預定廠址為台南市將軍區公有地,現況為廢棄鹽田,111年7月13日環評通過規劃分兩期施作,台南海淡第一期行政院112年4月27日核定,由南水分署辦理,南水分署於去(113)年6月27日開工,目前設計作業中,第一期施工期限為開工日起1,750日,截至114年5月底預定工作進度為2.88%,實際工作進度2.91%,目標117年底年產水。   圖:台南市政府提供
